通州區物資學院北的8哩島小區旁,兩根高壓線“壓住”了小區工期。本應于去年10月入住的小區,目前仍有6幢樓因距離高壓線太近無法繼續施工,500戶業主從2009年至今無法住進新居。這兩根高壓線原本不在此處。是2008年通州區修建溫榆河西路時,由于占了新路,經區政府協調,將其臨時移到8哩島小區紅線外。2年多來,苦盼入住的業主們四處奔走維權。日前,高壓線遷移已獲批。北京電力公司表示,雖然已具備遷移條件,但由于涉及臨時建筑拆除等,無法預估完工時間。
本報訊 近日,8哩島小區外,兩根高壓線塔立在小區東側建筑工地內。工地沒有工人,塔吊也沒有運轉。由于這兩處高壓線塔距離部分房屋不到10米,導致小區6幢樓至今無法完工。
業主
6幢樓房停工近兩年

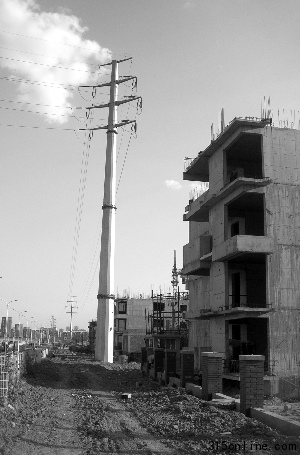

前日,小區西側多棟樓房全都建成,已刷好紅色外立面,裝好門窗,樓前綠化帶也已鋪設完畢。但小區東側6幢樓卻只蓋了一半。兩個高20多米的高壓線塔矗立在這6幢已經停工的樓旁。其中一處高壓線塔與樓體相距不到10米。按照相關規定,高壓線與小區的安全距離是15米。
業主王女士說,她買的房子只蓋到第3層。三層的樓面裸露在外、能看到發銹的鋼筋。業主王紅堡說,近500戶業主從2009年4月開始陸續與開發商簽訂購房合同。由于受小區東側高壓線影響,從2009年10月份開始,6幢樓一直處于停工狀態。
3號樓一位業主說,他家房租一個月3000多元,加上每月還6000元房貸,花掉了他和妻子的大部分收入,F在生活只能靠親友接濟。
開發商
按合同賠償將損失2億
6幢樓停工近兩年,引發業主諸多憂心。業主王紅堡說,2009年年底就停工了。當時開發商表示,高壓線塔不能及時移走導致房屋無法如期交付,只能按照合同賠償。合同約定,延期交房違約金是每天按照購房款的萬分之一賠償。
“合同約定每天賠萬分之一,可我每個月在外租房就3000元,還不知道賠付什么時候拿!睒I主王女士說。
“開發商也挺冤,電線桿豎在小區外,他們也沒轍!倍辔粯I主表示同情開發商,但更擔心如果鬧到最后,開發商的房子蓋不了,只能原價退房!澳菗p失就大了,買房時均價不到1萬,現在漲到2萬元了!
開發商銷售部門負責人表示,他們會按照合同約定賠償。“我們光違約金一天就10萬元。加上停工帶來的損失,估計兩億元。
進展
電塔遷移工程已開工
“每次高壓線遷移都需要主體單位向我們申請,8哩島小區是二級開發單位,一級開發單位是通州商務園開發建設公司。”北京電力公司有關負責人表示,此次高壓線遷移的申請主體是通州商務園開發建設公司。
據2010年11月簽署的《通州北苑架空高壓線入地簽改補償協議合同》顯示,甲方是北京電力公司,乙方是通州商務園開發建設有限公司。乙方負責人稱,6000多萬元工程款已交電力公司。
前日,北京電力公司相關負責人表示,此合同包涵當地多條高壓線遷移,8哩島小區旁的2根線桿是其中一部分。該項目的環評、立項及規劃手續已批復,已具施工條件并開始動工。由于高壓線改建涉及臨建拆除,具體拆除由區住建委負責。如果順利,完工要4個月。
通州區建委重點辦一負責人證實,8哩島小區外高壓線改移的審批手續及資金已到位,但完工時間暫無法確定。
- 追問
臨時安放持續2年?
高壓線移至小區時6幢樓尚未建設,被投訴后辦理相關手續確定遷移
是先有小區還是先有這兩個高壓線塔?高壓線塔是否為臨時“借宿”小區?
該小區開發商是北京佳州投資集團。8哩島是該公司在北京首個也是唯一項目。銷售負責人陳先生介紹,2009年初,通州區政府為了修溫榆河西路,區住建委與區供電局將兩根高壓電線桿臨時移到8哩島小區工地紅線邊上,當時此處的樓房還沒有建設。開發商考慮其只是臨時安放,所以同意了。
陳先生說,溫榆河西路修好后,電線桿卻一直沒挪走。為了保證安全,在建樓房只能停工。陳先生說,開發商曾找過通州各部門希望把電線桿移走,并籌集1千萬移線款。
在8哩島小區架高壓線的是北京電力公司。前日,該公司相關負責人說,2008年時,通州區要修溫榆河西路,那兩個高壓線桿就在路中間。經通州區政府協調,將高壓線桿移到該小區當時是綠地的位置。2009年,電力公司又被告知,高壓線妨礙小區蓋房,所以經環評、立項及規劃手續都已批復,準備遷移。
高壓線為何移來移去?
首次遷移“讓路”是當地政府決定,曾答復業主計劃埋入地下電纜管道
兩根高壓線三年內進行了兩次遷移,第一次的主體是通州區住建委和通州區重點辦,高壓線要給修溫榆河西路讓位置,移至8哩島小區;第二次的主體是通州商務園開發建設公司,要給小區建房讓位置。8哩島小區業主們不禁質疑,政府部門事先沒有科學的規劃,導致高壓線移來移去。
一份內部文件顯示,8哩島小區高壓線的改移涉及多個部門,有通州區發改委、通州區環保局、通州區規劃局、通州區重點辦、通州區信訪辦、通州商務園區投資開發公司、北京電力公司、通州供電公司和太和保興房地產公司。
北京電力公司有關負責人表示,作為市政設施,高壓線不該移來移去。這兩條高壓線是通州西部唯一的電源,改來改去對安全和后續運行都不利。當時移高壓線也是服從區政府的決定。在市規劃委通州分局對8哩島小區一份答復上顯示,該高壓線待溫榆河西路修完后,將埋入地下電纜管道。
- 講述
難圓老母親大房子的夢
業主們天天盼高壓線趕快移走。
退休教師張碧林與老伴相依為命。因沒有孩子,老兩口把攢了一輩子的錢拿出來,在8哩島買了100多平方米的新房。
2008年年底,老兩口搬至小區附近租住。3年來,奔走維權成了張碧林的生活主題!皟扇齻月跑壞一雙鞋!币驗樽夥坎环定,老兩口一年搬了兩三次家。
不少業主是和張碧林一樣的老人。業主趙淑珍說,她賣掉舊房,準備在8哩島換大一點有電梯的房子,讓90歲的老母親安度晚年。
趙淑珍仍然記得,2009年年初,她帶著老母親來看樣板房時,老太太高興得像個孩子,嚷著“住大房子嘍”。趙淑珍說,讓老母親住上大房子是她一生最大的心愿。她不知母親還能等多久,是不是能等到搬進新房子那一天。
由于趙淑珍一家現在租房居住,樓層高且沒有電梯,只能把老母親送到天津的親戚家。新房遲遲不能入住,讓趙淑珍覺得自己對不起老母親。 本版采寫/本報記者 劉澤寧
